一、匈牙利Turawell项目:
项目装机为3.35MW,2017年5月开工,当前正处于设备安装扫尾阶段,计划10月底进入设备单机调试,11月进入发电试运行。

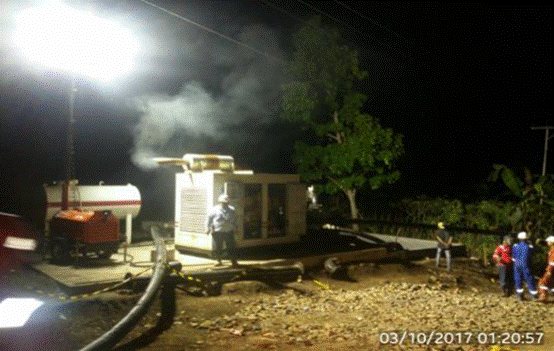

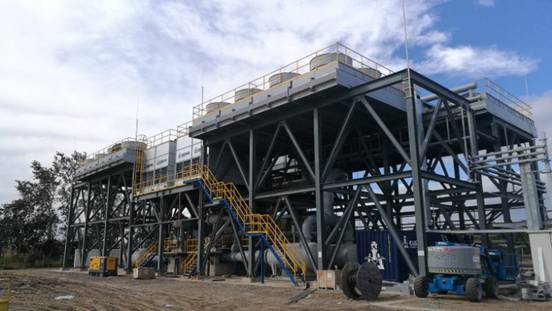

10月初项目现场图片
二、美国Wabuska项目:
项目装机为6.3MW,2017年6月开工,10月初第一批发电设备到现场,10月7日开始设备安装,计划12月底完成安装进入设备单机调试及发电试运行。

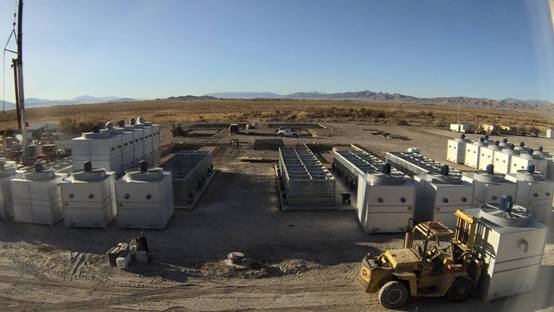

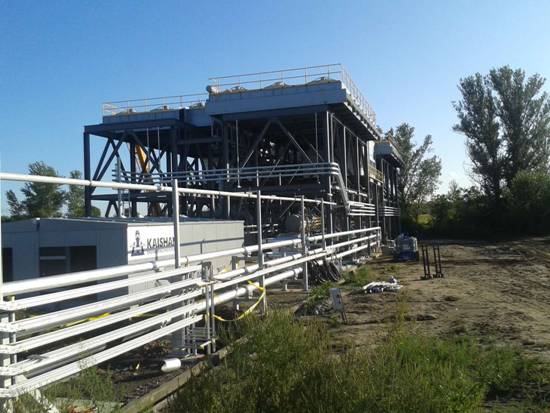

下图为10月8日项目安装现场图片。
三、印尼SMGP240MW地热发电项目
项目装机为240MW,2016年10月开始打井施工,现已完成平台A共7口生产井的打井;项目的升压站、平台升压站已完成土建主体施工,主变等大型设备陆续到现场安装就位,输电线路铁塔基础等进入全面施工;平台A的第一批发电设备于2017年9月起运到现场,计划平台A第一批发电机组12月底完成安装进入设备单机调试。
平台D第一口井当前钻井深度已超过1000m;平台C钻机进场组装,计划10月下旬开始钻井;

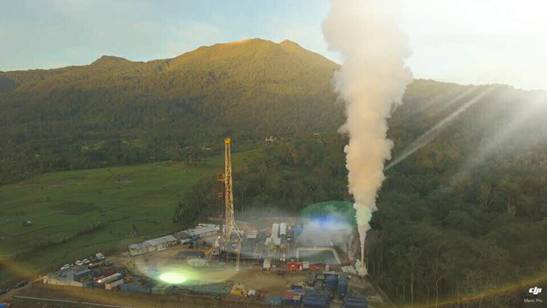

平台A生产井测试现场

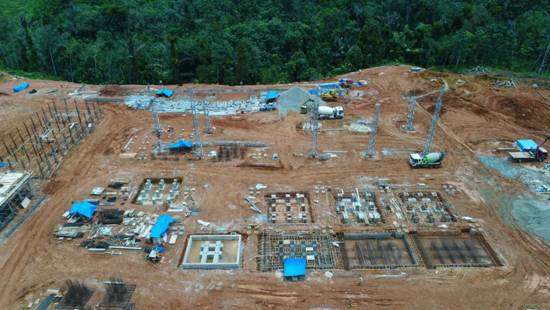

9月份主变基础施工现场
四、印尼Sokoria 30MW地热发电项目

项目装机为30MW,完成生产井平台及场内道路的土地购买和土石方施工,已于10月8日开始生产井钻井。
